Linha 2 do Metrô de Belo Horizonte


Linha 2 do Metrô de Belo Horizonte

Dados gerais
Tipo Estação de Metrô Metrô
Sistema Metrô de Belo Horizonte
Estado Em implantação
Local de operação Brasão do município de Belo Horizonte, Minas Gerais (Brasil) Belo Horizonte
Terminais Início: Barreiro
Fim: Nova Suíça
Estações 7
Passageiros/dia 50 mil (Estimativa)
Operação
Proprietário Governo do Estado de Minas Gerais
Operador Metrô BH
Armazém(ns) / pátios Pátio São Gabriel (PSG)
Material circulante 8 trens
Histórico
Abertura oficial 2026 (previsão)
Dados técnicos
Comprimento da linha 10,5 km (6,5 mi)
Total de vias 2
Bitola Larga/Irlandesa (1600 mm)
Eletrificação 3000 VCC por Catenária
Velocidade de operação Mínima: 50 km/h

Máxima: 80 km/h

Tipo de sinalização ATO[1]

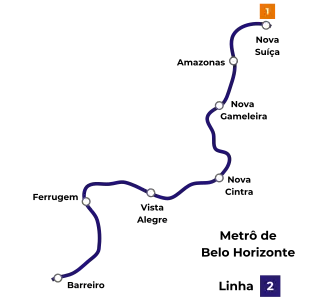

Mapa
Urban head station
Barreiro
Unknown route-map component "uSKRZ-G4u"
Avenida Olinto Meireles
Urban station on track
Ferrugem
Unknown route-map component "uSKRZ-G4o"
Anel Rodoviário
Unknown route-map component "uSKRZ-G4o"
Avenida Tereza Cristina
Unknown route-map component "uSKRZ-G2o"
Rua Demiza
Urban station on track
Vista Alegre
Urban station on track
Nova Cintra
Unknown route-map component "uSKRZ-G2o"
Rua Benjamin Flôres
Unknown route-map component "uSKRZ-G2o"
Rua Tupã
Urban station on track
Nova Gameleira
Urban station on track
Amazonas
Unknown route-map component "uSKRZ-G4u"
Avenida Amazonas
Unknown route-map component "uSKRZ-G4o"
Avenida Tereza Cristina
Unknown route-map component "utXBHF-R"
Nova Suíça
Unknown route-map component "uABZgl"
Enlace com a Linha 1

A Linha 2, anteriormente conhecida também como Ramal do Barreiro,[2] é uma linha do Metrô de Belo Horizonte que se encontra em fase de implantação. Em sua primeira etapa, terá 10,5 km de extensão e 7 estações.[3]

Uma segunda fase, que adicionaria à linha mais 8,5 km de trilhos subterrâneos que a levaria até o Hipercentro e região dos Hospitais encontra-se em estudo, mas ainda sem prazo definido para ser executada.[4]

Projeto

Cartazes na Avenida Amazonas protestando contra o abandono das obras do metrô, 2014.

Foi projetada na Década de 1980 para suprir as necessidades de transporte público da região do Barreiro em Belo Horizonte. Inicialmente, seu traçado seria o Barreiro-Calafate, onde deveria se integrar com a Linha 1 do Metrô de Belo Horizonte. As obras chegaram a ser iniciadas em 1998, entretanto, foram paralisadas em 2004, com cerca de 40% de execução, e desde então estão abandonadas.[5][6]

Com o passar do tempo, os projetos para a implantação do ramal foram sendo reformulados, mas as obras continuaram paradas. Em 17 de setembro de 2011, a então presidente da república, Dilma Rousseff, anunciou a liberação de verbas no valor de R$ 3,16 bilhões provenientes de recursos do PAC Grandes Cidades para a ampliação, reforma e modernização do sistema metroviário de BH[7] O projeto previa, além da retomada das obras da linha 2, também a modernização e requalificação da linha 1, com a introdução da futura Estação Novo Eldorado, e também da implantação da linha 3, que ligaria Lagoinha à Savassi.[8]

Governador Romeu Zema assina ordem de serviço para inicio das obras da Linha 2 do Metrô.

Entretanto, a verba nunca chegou de fato, embora tenha ocorrido a contratação dos novos projetos básico e executivo das obras e, inclusive trabalhos de sondagem de solo.[9][10] Houve troca de acusações entre o Governo Federal, Governo do Estado de Minas Gerais e Prefeitura de Belo Horizonte e, mais uma vez, as obras não aconteceram.[11][12] Para piorar, a Prefeitura de Belo Horizonte descartou a ideia de investir no Metrô de Belo Horizonte para a Copa do Mundo de 2014, decidindo investir no sistema BRT Move.

A esperança de retomada das obras permaneceu esvanecida até o ano de 2019, quando o Governo Federal decidiu incluir a praça mineira da Companhia Brasileira de Trens Urbanos (CBTU) no Programa Nacional de Desestatização, que previa, além da transferência da gestão do sistema metroviário de Belo Horizonte para a alçada do Governo do Estado de Minas Gerais e sua posterior concessão para a iniciativa privada, também um aporte de recursos na ordem de R$ 3,7 bilhões para a retomada das obras da linha 2 e também a completa modernização e requalificação da linha 1[13][14][15][16], além de substituição de grande parte da frota de trens.

A concessionária Metrô BH foi a vencedora do processo e ficará responsável pelas intervenções e a operação de ambos os ramais até o ano de 2053.[17]

Operários trabalhando no canteiro de obras da Estação Amazonas da Linha 2 do Metrô.

As obras foram retomadas em setembro de 2024 e a previsão é que o primeiro trecho com duas estações já entre em funcionamento em meados de 2026[18] e as demais devem ser totalmente concluídas até 2028.[19][20][21]

O Governo do Estado anunciou[22] a antecipação da entrega das estações Amazonas e Nova Suíça, juntamente com a chegada do primeiro dos novos trens chineses. A expectativa é de que a inauguração ocorra para os testes dinâmicos da nova frota, bem como a operação assistida da nova linha.

Estações

A principio, a linha 2 do metrô de Belo Horizonte terá 7 estações.

Estação Situação Observação
Barreiro Em processo de implantação
Ferrugem Em processo de implantação Integração com o futuro Terminal Ferrugem[23]
Vista Alegre Em processo de implantação
Nova Cintra Em processo de implantação
Nova Gameleira Em processo de implantação
Amazonas Em processo de implantação
Nova Suíça Em processo de implantação Acesso a Linha 1

A polêmica da via singela

Em 2024 a Metrô BH enviou solicitação à Secretaria de Estado de Infraestrutura, Mobilidade e Parcerias (SEINFRA) propondo uma mudança no projeto original a ser contratado, que previa a implantação de uma via singela no trecho final entre as estações Barreiro e Ferrugem. A justificativa da empresa se deu diante de uma eventual impossibilidade técnica de implantação de via duplicada em razão do espaço que a MRS Logística disponibilizaria em seu pátio de manobras, que em tese, seria insuficiente para a adoção da via duplicada[24].

A medida provocou insatisfação e polêmica entre a população e políticos de oposição à gestão do governo, inclusive com acusações de que empresa e poder concedente estariam querendo "economizar" na obra[25]. O Governo então solicitou à empresa que apresentasse estudos técnicos que comprovassem a inviabilidade da implantação da via dupla e que a operação em via singela não causaria impacto nos indicadores de qualidade da operação estabelecidos no contrato de concessão.

Em 08 de outubro de 2025, o Governo do Estado anunciou oficialmente a rejeição da proposta e determinou a retomada do projeto de construção do trecho entre as estações Barreiro e Ferrugem em via dupla, conforme proposta original estabelecida no contrato de concessão[26]. Após a análise dos estudos técnicos apresentados pela concessionária, e um acordo com a concessionária ferroviária da cessão do pátio, a conclusão foi de que a implantação do par de trilhos era possível de ser realizada

Referências

  1. https://www.metrocptm.com.br/alstom-fornecera-sistema-de-sinalizacao-ato-para-o-metro-de-belo-horizonte/
  2. Comércio, Diário do (4 de março de 2020). «ENGENHARIA HOJE | Ramal do Barreiro: o abandono de uma obra sem prazo para ser concluída». Diário do Comércio. Consultado em 3 de outubro de 2023
  3. Povo, O. (20 de outubro de 2020). «Decreto inclui Linha 2 do metrô de BH em programa de privatizações». O POVO. Consultado em 28 de junho de 2023
  4. Siqueira, Lucas Gomes e Juliana (24 de abril de 2023). «Empresa estuda levar linha 2 do metrô até área hospitalar | O TEMPO». www.otempo.com.br. Consultado em 3 de outubro de 2023
  5. «Seinfra define data da Audiência Pública do Metrô de BH | Secretaria de Estado de Infraestrutura e Mobilidade de Minas Gerais - SEINFRA». www.infraestrutura.mg.gov.br. Consultado em 28 de junho de 2023
  6. Figueiredo, Pedro Augusto (27 de agosto de 2021). «Promessas de ampliação do metrô de BH se sucedem desde 2001 | O TEMPO». www.otempo.com.br. Consultado em 28 de junho de 2023
  7. Jornal Estado de Minas. «Dilma garante que metrô de BH vai chegar ao Barreiro e à Savassi». Consultado em 19 de setembro de 2011
  8. MG, Humberto TrajanoDo G1 (16 de setembro de 2011). «Dilma anuncia recursos federais para obras no metrô de Belo Horizonte». Minas Gerais. Consultado em 28 de junho de 2023
  9. Borges, Gabriel Ferreira (27 de novembro de 2022). «Dez anos após 180 perfurações, metrô de BH permanece com 28,1Km | O TEMPO». www.otempo.com.br. Consultado em 28 de junho de 2023
  10. Minas, Estado de (22 de novembro de 2012). «Sondagem para novas linhas do metrô de BH ocorre há dois meses». Estado de Minas. Consultado em 28 de junho de 2023
  11. Minas, Estado de (23 de maio de 2014). «Governo Federal devolve projeto da Linha 3 do metro de BH por causa de pendências». Estado de Minas. Consultado em 28 de junho de 2023
  12. Minas, Estado de (24 de maio de 2014). «Secretério de Transporte e Obras Públicas contesta recusa de projeto do metrô de BH». Estado de Minas. Consultado em 28 de junho de 2023
  13. Povo, O. (20 de outubro de 2020). «Decreto inclui Linha 2 do metrô de BH em programa de privatizações». O POVO. Consultado em 28 de junho de 2023
  14. Homero (17 de julho de 2019). «Concessão do Metrô». www.ppp.mg.gov.br. Consultado em 28 de junho de 2023
  15. «Governo Federal viabiliza construção da linha 2 do Metrô de Belo Horizonte». Ministério da Integração e do Desenvolvimento Regional. Consultado em 28 de junho de 2023
  16. «Governo Federal vai investir R$ 2,8 bilhões para melhorias e ampliação do metrô de Belo Horizonte». Ministério da Integração e do Desenvolvimento Regional. Consultado em 28 de junho de 2023
  17. «Metrô de Belo Horizonte é privatizado e será gerido pelo Grupo Comporte». Folha de S.Paulo. 22 de dezembro de 2022. Consultado em 28 de junho de 2023
  18. ANPTrilhos (16 de novembro de 2025). «Metrô BH: Linha 2 antecipada e 3 novas linhas de VLT em estudo». ANPTrilhos. Consultado em 25 de janeiro de 2026
  19. Lopes, Com informações de Edilene (4 de outubro de 2021). «Metrô de BH: linha 2 deve ser concluída em cinco anos, projeta governo federal». Rádio Itatiaia. Consultado em 28 de junho de 2023
  20. «Expansão do metrô de Belo Horizonte só deve ficar pronta em 2029». Folha de S.Paulo. 22 de setembro de 2022. Consultado em 28 de junho de 2023
  21. Siqueira, Lucas Gomes e Juliana (24 de abril de 2023). «Obras de metrô de BH começam em agosto, e linha do Barreiro é prevista para 2029 | O TEMPO». www.otempo.com.br. Consultado em 28 de junho de 2023
  22. Caixeta, Izabella (15/07/2025 16:53). «Metrô de BH: Três novas estações entrarão em operação em 2026». Jornal Estado de Minas. Consultado em 17 de julho de 2025  Verifique data em: |data= (ajuda)
  23. Ernest & Young, Imtraff, Rhein Schirato Meireles, SEINFRA-MG. «Concessão dos Terminais e Estações - MOVE» (PDF). Consultado em 17 de julho de 2025
  24. Reis, Larissa (4 de junho de 2024). «Metrô de BH: Concessionária pede implementação de 'via singela' na Linha 2; entenda». BHAZ. Consultado em 25 de janeiro de 2026
  25. Cerqueira, Pedro (19 de junho de 2025). «Metrô de BH: deputada contesta 'via singela' no Barreiro». Estado de Minas. Consultado em 25 de janeiro de 2026
  26. Pires, Sílvia (9 de outubro de 2025). «Governo recua e estuda Linha 2 do metrô de BH totalmente em via dupla». Estado de Minas. Consultado em 25 de janeiro de 2026

Ligações externas
